在 “连接客户” 中创建容量规划方案

场景具有两个部分:

  • 场景输入:最大入住率、每日流失率、每周全职等效 (FTE) 时长。例如,您可以输入代表最佳情况(每个人都在工作)或最坏情况(冬季许多人请病假)的数据。

  • 优化输入:您想要 FTE 估算值的每个渠道的优化目标。根据渠道的不同,您可以设置服务级别、平均应答速度 (ASA) 或完成目标的平均时间。例如,85% 的呼叫在进入队列后的 30 秒内得到应答。

然后,您可以使用此场景生成容量规划,表示您需要相应地雇用多少人才能实现业务目标。输出包括所需的 FTE 员工(无论是否裁员)、预测的占用率、可用所需全职员工之间的差距以及允许的最长加班时间 (OT) 和自愿休假 (VTO) 率。

创建容量规划场景
  1. 您必须先创建并发布长期预测,然后才能创建容量规划。Connect Customer 使用已发布的长期预测作为创建容量计划的输入。如果您尚未创建预测,请参阅开始使用预测。

  2. 使用拥有分析、容量规划-编辑安全配置文件权限的帐户登录 Connect Customer 管理员网站。

    有关更多信息,请参阅 分配权限。

  3. 在 “连接客户” 导航菜单上,选择分析和优化,容量规划。

  4. 在规划场景选项卡上,选择创建场景。

  5. 在创建场景页面上,输入规则的名称和描述。

  6. 在场景输入部分中,输入以下信息:

    1. 最大占用率(可选):座席在登录时花在处理联系人数量上的时间百分比。

      1. 每日人员流失:离开联系中心的员工百分比。

        例如,如果年度人员流失率为 50%,则每日人员流失率将为 50%/每年 250 个工作日 = 0.2%。

      2. Full-time 每周等效(FTE)工时:每位全职员工每周将工作多少小时。

    2. 外包联系人(可选):您可以将一定比例的联系人外包给第三方。

    3. 允许的最长加班时间 (OT)(可选):指定为高峰计划加班的最大百分比。作为一名规划员,您不能让员工精疲力竭。

      例如,指定每周的 FTE 时间为 40,加班时间上限为 10%。每周总工作时间最多为 44 小时。

    4. 允许的最大自愿休假率 (VTO)(可选):指定在联系人数量变少时为低谷计划休假的最大百分比,以节省成本。一定不要给太多的休假时间,以防流量再次增加。

      例如,指定每周的 FTE 时间为 40,休假时间上限为 10%。每周总工作时间最少为 36 小时。

    5. 缩水(可选):输入要应用于计划的总损耗百分比。此字段适用于招聘计划和日程安排计划。

      如果您需要更精细的间隔级别或天级收缩值,则可以改为在 “导入” 选项卡上传 CSV。 有关更多信息,请参阅 在 Connect Customer 中导入预计的未来萎缩率和可用的全职员工。

    6. 工作时间:选择代表您的代理何时可以工作的营业时间。此列表显示了您在 Connect Customer 实例中定义的操作时间。有关更多信息,请参阅 使用 Connect Customer 设置队列的营业时间和时区。

      必须选择一个小时的运行时间才能保存场景。当您选择营业时间时,Connect Customer 会显示其名称、时区和每周工时的快照。容量规划仅使用每周基本工作时间,不包括调整或继承的工时。

      对于在操作时间变为必填输入时间之前创建的场景,Connect Customer 会要求您在保存更改之前选择一个运行时间。

      注意

      所选工作时间的时区必须与您生成计划时的时区相匹配。

      当您生成计划时,Connect Customer 会保存所选运营时间的快照,并将该快照用于计划。如果您稍后更改了 Connect Customer 实例的运行时间,请重新运行该计划以使用更新后的时间。

  7. 在 “优化输入” 部分,为要估算的 FTE 的每个通道配置优化目标。您可以为每个频道配置一个目标,最多四个频道:语音、聊天、任务和电子邮件。目标不必是相同的类型。例如,您可以使用语音服务级别和任务的平均完成时间。

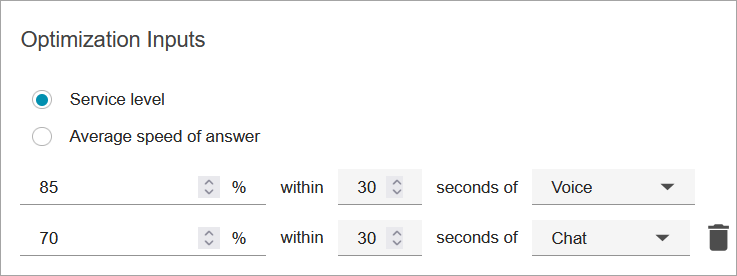

    下图显示了优化输入部分,为每个通道配置了不同的目标类型。

    优化输入部分为每个通道配置了不同的目标类型。
    1. 服务级别:在定义的目标时间阈值内应答的联系人百分比。服务级别适用于所有渠道。

    2. 平均应答速度 (ASA):在特定时间段内回复联系人所需的平均时间。语音和聊天频道的平均应答速度可用。

    3. 平均完成时间:代理完成联系所需的平均时间。任务和电子邮件渠道有平均完成时间。

      当您为任务或电子邮件渠道设置此目标时,容量规划会将该通道视为异步频道。它使用起始积压预测来估算员工人数。如果您改为任务或电子邮件渠道设置服务级别目标,则容量规划会将该渠道视为同步渠道。有关更多信息,请参阅 管理起始待办事项预测。

    4. 要为另一个频道添加优化目标,请选择添加其他目标。
