移行のための AWS クラウド アプリケーションポートフォリオ評価戦略

German Goncalves and Mark Berner、Amazon Web Services (AWS)

2024 年 5 月 (ドキュメント履歴)

アプリケーションと関連インフラストラクチャをクラウドに移行するには、IT アセットを段階的に検出して分析するための戦略的かつ体系的なアプローチが必要です。次に、これらの分析を使用して、移行プログラムとビジネストランスフォーメーションを実装するための信頼性の高い移行ウェーブプランを作成します。この Amazon Web Services (AWS) 規範ガイダンス戦略は、以下を含むアプリケーションポートフォリオを正常に評価するための主要な段階を理解するのに役立ちます。

  • 主要な利害関係者と既存のデータソースの特定

  • 自動検出ツールの実装

  • アプリケーションポートフォリオデータセットの段階的な強化

  • アプリケーションの優先順位付け

  • 移行ウェーブプランの確立

  • ポートフォリオの継続的な評価

この戦略は、詳細なハウツーガイダンスを含むAWS クラウド 移行用のアプリケーションポートフォリオ評価ガイドによって補完されています。

概要:

アプリケーションのポートフォリオの移行とモダナイズを計画する場合、あらゆる規模の組織は、現在の IT 資産を段階的に再発見して分析する必要があります。この戦略のプロアクティブかつプログレッシブなアプローチは、アプリケーションとインフラストラクチャ (コンピューティング、ストレージ、ネットワーク) に関するすべてのデータが前もって必要ではないことを認識しています。最初は複雑な取り組みのように思われるものは、定義されたアプローチを適用することで、特定の結果を持つ小さなステップに分割できます。

大まかに言うと、アプリケーションポートフォリオの評価とは、アプリケーション、インフラストラクチャ、ビジネスコンテキストデータを収集して、ポートフォリオをクラウドに移行するための検出、分析、計画を行うプロセスです。評価アクティビティは、長期実行されるクラウドプログラムに乗り出すビジネスにとって重要です。これは、そのジャーニーの性質にリスクとコストが伴うためです。クラウドに移行するアプリケーションだけでなく、ビジネス自体が変革されています。したがって、先に進むことを決定することから、実際の移行を有効にするまで、データベースの分析が鍵となります。この分析では、プロセスに関する情報を提供し、リスクとコストを削減し、ビジネスと IT の優先順位を調整し、ビジネス成果を加速します。

アプリケーションポートフォリオの評価は通常、移行の初期段階に関連付けられます。これは、ビジネスケースに通知し、初期計画を作成するためのデータと分析の必要性が強い場合です。ただし、初期段階の後、アプリケーションとインフラストラクチャの評価は、長時間実行されるプログラムのライフサイクル全体にわたる継続的でインタラクティブな一連のアクティビティになります。プログレッシブかつ継続的な評価アプローチでは、データ量と忠実度のレベルが異なるため、ポートフォリオが移行されるまでポートフォリオの理解が強化されます。次に、このアプローチでは、さらなる最適化とモダナイゼーションの評価に焦点を当てます。

ガバナンス、人材とスキル、ランディングゾーン、セキュリティ、運用など、その他の移行プログラムアクティビティは、アプリケーションポートフォリオの評価から得られるデータと分析に依存しています。たとえば、移行プログラムを動員し、コストを見積もり、ビジネスケースを作成するには、アプリケーションポートフォリオを明確に理解する必要があります。また、 AWS 基盤を形成したり、現在の AWS 環境を拡張したりするプラットフォームチームには、設計を作成および実装するためのポートフォリオデータが必要です。移行チームは同じデータを使用して、パターンの開発、カットオーバーランブックの確立、移行ツールの定義を行います。

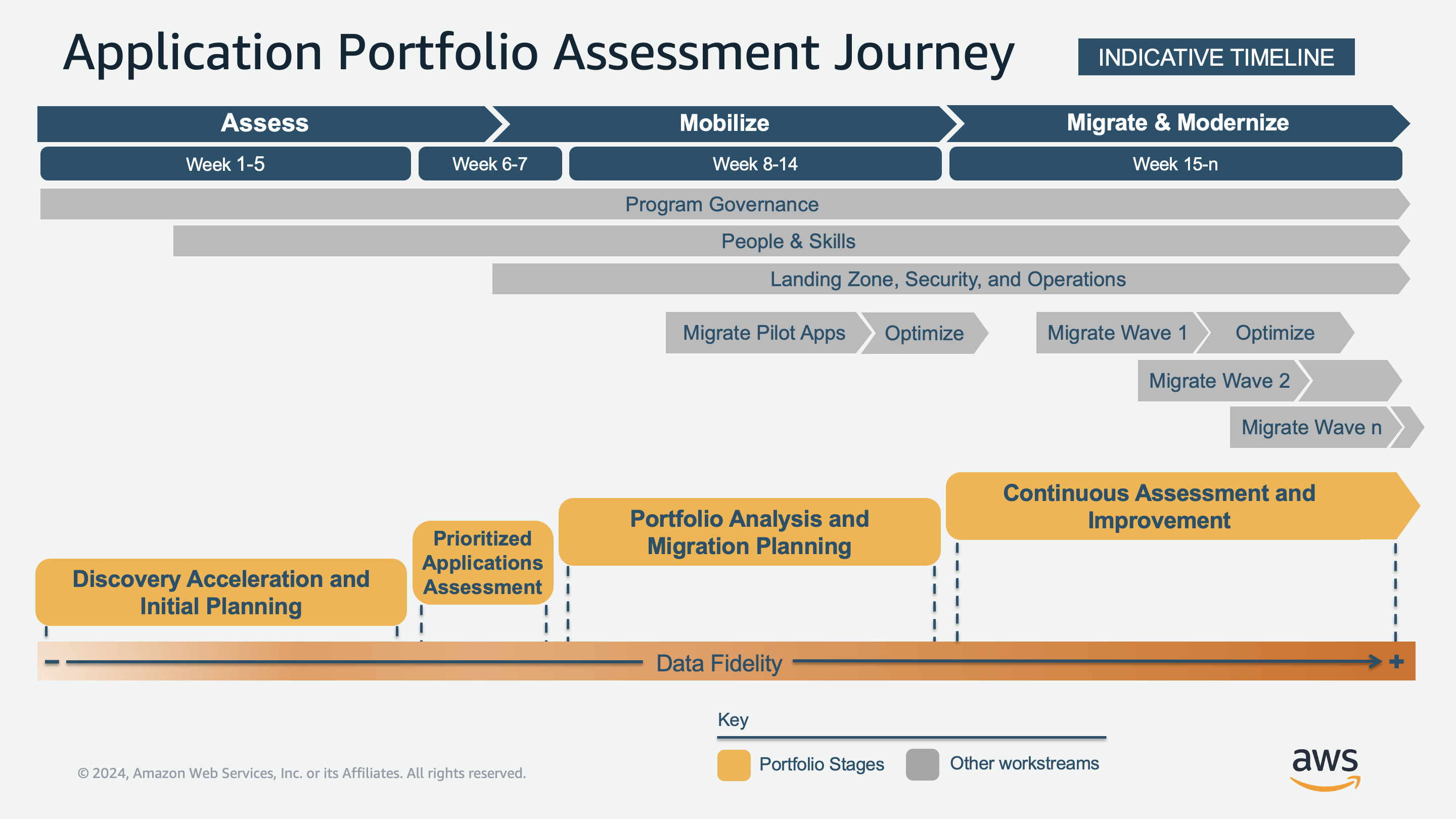

次の図は、ポートフォリオ評価のステージが移行の AWS フェーズにどのように対応しているかを示しています。ディスカバリーアクセラレーションと初期計画段階は、通常最初の 5 週間に評価段階で開始されます。優先順位付けされたアプリケーション評価は、6 週間目と 7 週間目に評価フェーズと動員フェーズにまたがります。ポートフォリオ分析と移行計画の段階は、第 8~14 週の動員段階で行われます。継続的な評価と改善の段階は、移行とモダナイズの段階で、15 週から移行プログラムの終了まで行われます。このタイムラインは参考です。ステージの実際の期間は、プログラム組織全体によって異なります。

評価、動員、移行、モダナイズの各フェーズにおけるアクティビティ。

IT アセットと依存関係の最新 up-to-date インベントリを維持するなど、長期的なポートフォリオ評価の結果は、ジャーニー全体を通して一定に保たれます。ただし、データ要件、特定の目的、主要な利害関係者は、ステージごとに異なります。この戦略では、ポートフォリオジャーニーは、ポートフォリオジョブのデータ要件に沿った 4 つの主要なステージとして表されます。

  1. 発見の加速と初期計画 — ポートフォリオの現在の理解の更新、方向性のあるビジネスケースの作成、移行のための基本合理化モデルの確立、初期移行候補の特定

  2. 優先順位付けされたアプリケーション評価 – 移行エクスペリエンスを提供し、クラウド基盤を確立することで、短期間で移行できる優先順位付けされたアプリケーションの詳細な評価、初期設計、移行戦略を実行し、time-to-valueします。

  3. ポートフォリオ分析と移行計画 – データセットを繰り返し強化し、データギャップを埋め、ビジネスケースを進化させ、信頼性の高い移行ウェーブプランを作成することで、アプリケーションポートフォリオの完全かつup-to-dateビューを構築します。

  4. 継続的な評価と改善 – 移行ウェーブごとに詳細なアプリケーションとテクノロジーの評価を作成し、移行ウェーブ計画を繰り返し、移行されたワークロードを最適化とモダナイゼーションのためにさらに評価することで、大規模な移行を可能にします。
