Mejora de la carga de trabajo - AWS Well-Architected Tool

Mejora de la carga de trabajo

En este punto, ya se ha preparado para la WAFR, ha realizado una revisión y ha evaluado su carga de trabajo comparándola con las prácticas recomendadas de AWS.

El resultado de la WAFR habrá identificado los riesgos arquitectónicos en función de las respuestas recopiladas durante la revisión. Estos riesgos se clasifican en problemas de alto riesgo (HRI) y de riesgo medio (MRI).

Durante la última fase, creará un plan de mejora que implica crear una lista de riesgos, comprender su impacto en la empresa, identificar las soluciones e implementarlas de acuerdo con las prioridades de la organización.

En las siguientes secciones, se proporcionan instrucciones detalladas sobre el proceso de mejora de la carga de trabajo:

  • Identificación y comprensión de riesgos

  • Determinación de soluciones prescriptivas

  • Priorización de las mejoras

  • Implementación y realización de un seguimiento de las mejoras

El siguiente ciclo muestra los principales pasos incluidos en la fase de mejora de la WAFR.

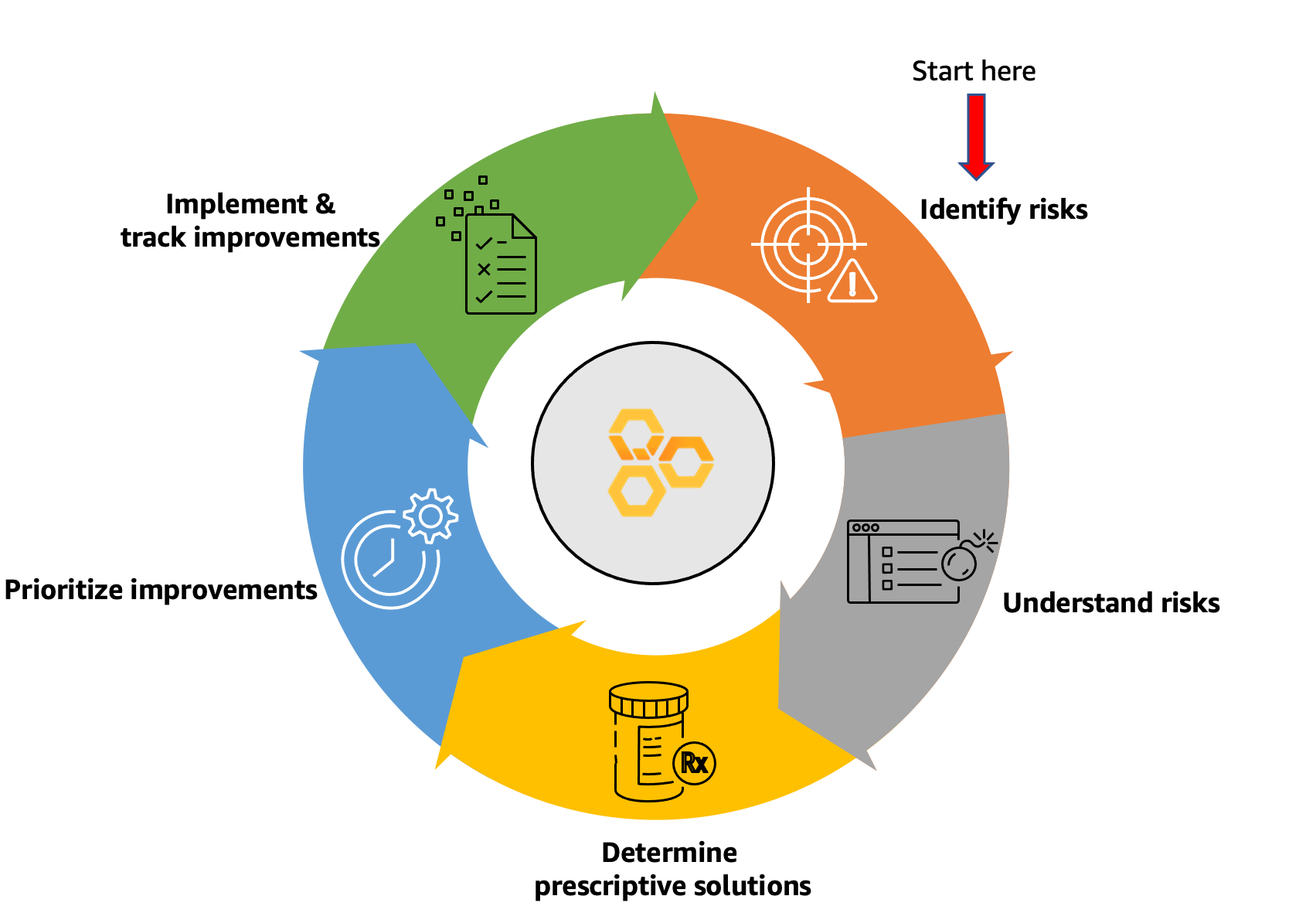

Ciclo de mejora

Plazos después de la WAFR

Un día después de la WAFR:

  1. Cree un correo electrónico de resumen con el plan de mejora y resuma:

    • Quién aparecía en la revisión

    • Resultados clave

    • Plazos de los pasos siguientes

  2. Asociación del plan de mejora

  3. Orientación de los equipos para planificar

Dos o tres días después de la WAFR:

  1. Cree una reunión de priorización de los HRI y priorice los HRI:

    • Por esfuerzo

    • Por impacto

    • Con los equipos responsables de las cargas de trabajo

  2. Colaboración en lo que realmente es más importante para la empresa

Una semana después de la WAFR:

  1. Inicio del plan de mejora

  2. Tenga en cuenta las siguientes recomendaciones:

    • Duración: 90 o 180 días

    • Identificación de los HRI prioritarios

    • Desarrollo de mitigaciones

    • Intento de maximizar las iniciativas para resolver varios HRI

Tareas rutinarias:

  1. Establecimiento de una cadencia para las reuniones de seguimiento relacionadas con el plan de mejora

  2. Revisión de las medidas que se deben tomar para mejorar la carga de trabajo

  3. Tenga en cuenta las siguientes recomendaciones:

    • Ajuste las expectativas de los asistentes

    • Envíeles enlaces a las preguntas de WA

    • Haga revisiones de seguimiento
