1.3 Gobernanza del programa

Descripción general de

La gobernanza del programa garantiza una alineación integrada con los ejecutivos, las principales partes interesadas, el equipo del programa en la nube y el equipo de OCA. También define la propiedad, los derechos de decisión, la gestión de los problemas y el proceso de escalamiento de las actividades de aceleración del cambio.

Utilice la gobernanza para lograr lo siguiente:

  • Posibilite un liderazgo y una rendición de cuentas claros y decisivos en el programa de aceleración del cambio.

  • Proporcione una garantía de calidad y una vía para aumentar los problemas y los riesgos.

  • Especifique un marco de derechos de decisión para el programa.

  • Alinee la estructura del flujo de trabajo con la estructura de gobierno existente del proyecto, el programa y la organización.

  • Establezca una cadencia de reuniones y ceremonias de scrum que se adapte al ritmo y los mecanismos de presentación de informes del resto del programa.

Prácticas recomendadas

Un programa que establece una estructura y una gobernanza claras tiene una mayor probabilidad de éxito en comparación con uno que no las tiene. Esto se debe a que las decisiones y la propiedad en torno a los derechos de toma de decisiones suelen ser un factor importante que retrasa los programas en la nube. La gobernanza establece las autoridades encargadas de la toma de decisiones y puede servir de guía en torno a las decisiones de ida y vuelta (que se pueden tomar rápidamente con poco riesgo y se pueden revertir fácilmente) y a las decisiones de sentido único (que requieren más reflexión y reflexión, ya que no se pueden revertir fácilmente).

Para una gobernanza eficaz del programa, siga las mejores prácticas descritas en esta sección.

Establezca la estructura del equipo de aceleración del cambio organizacional

Establezca una estructura de alto nivel que describa las relaciones jerárquicas y las responsabilidades de alto nivel, como se muestra en el siguiente ejemplo.

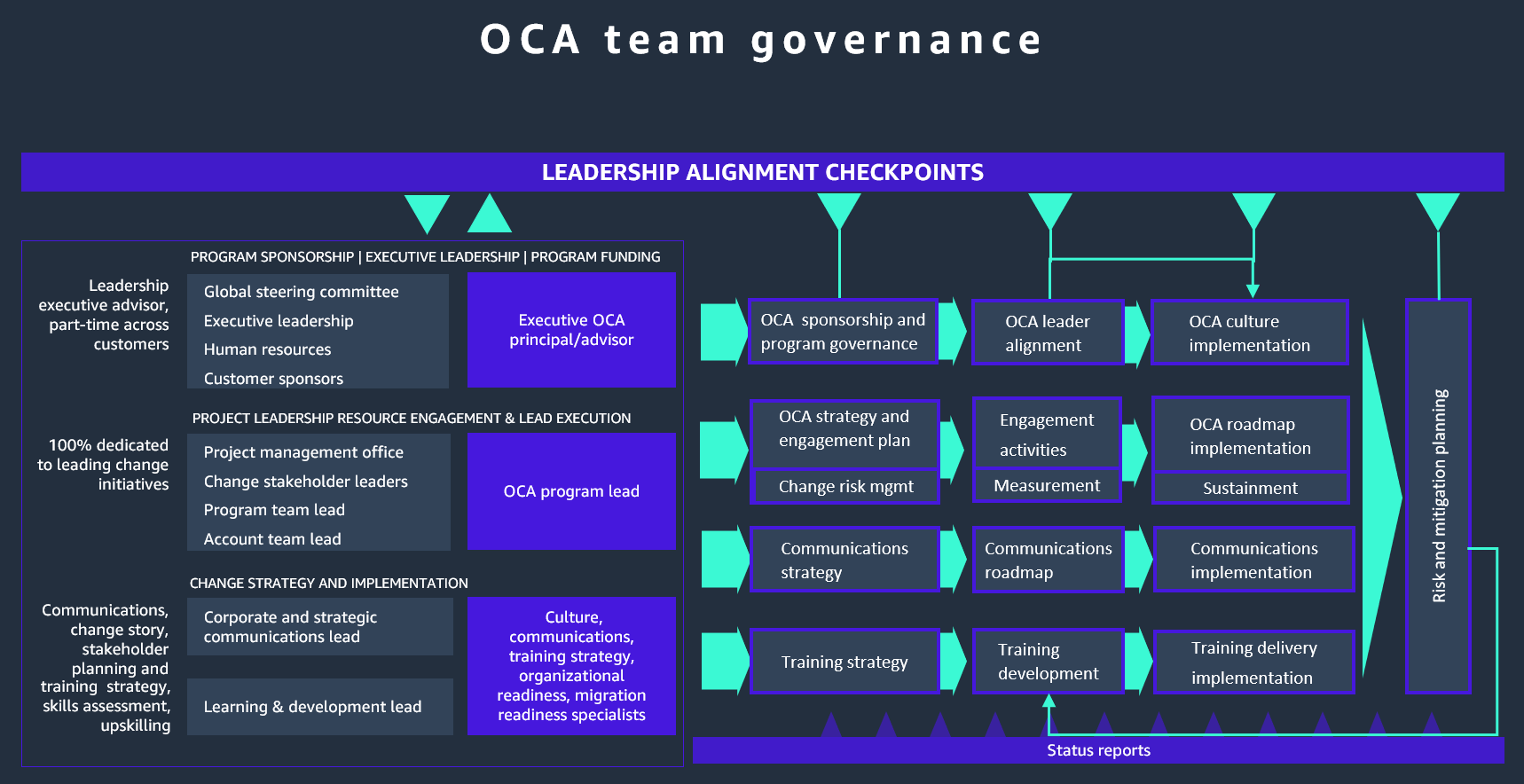

Ejemplo de puntos de control de la estructura del equipo OCA y de la alineación del liderazgo.

Defina las funciones del equipo de OCA

Defina las funciones del equipo de aceleración del cambio organizacional. Proporcione las responsabilidades de alto nivel para cada función, como se muestra en el siguiente ejemplo.

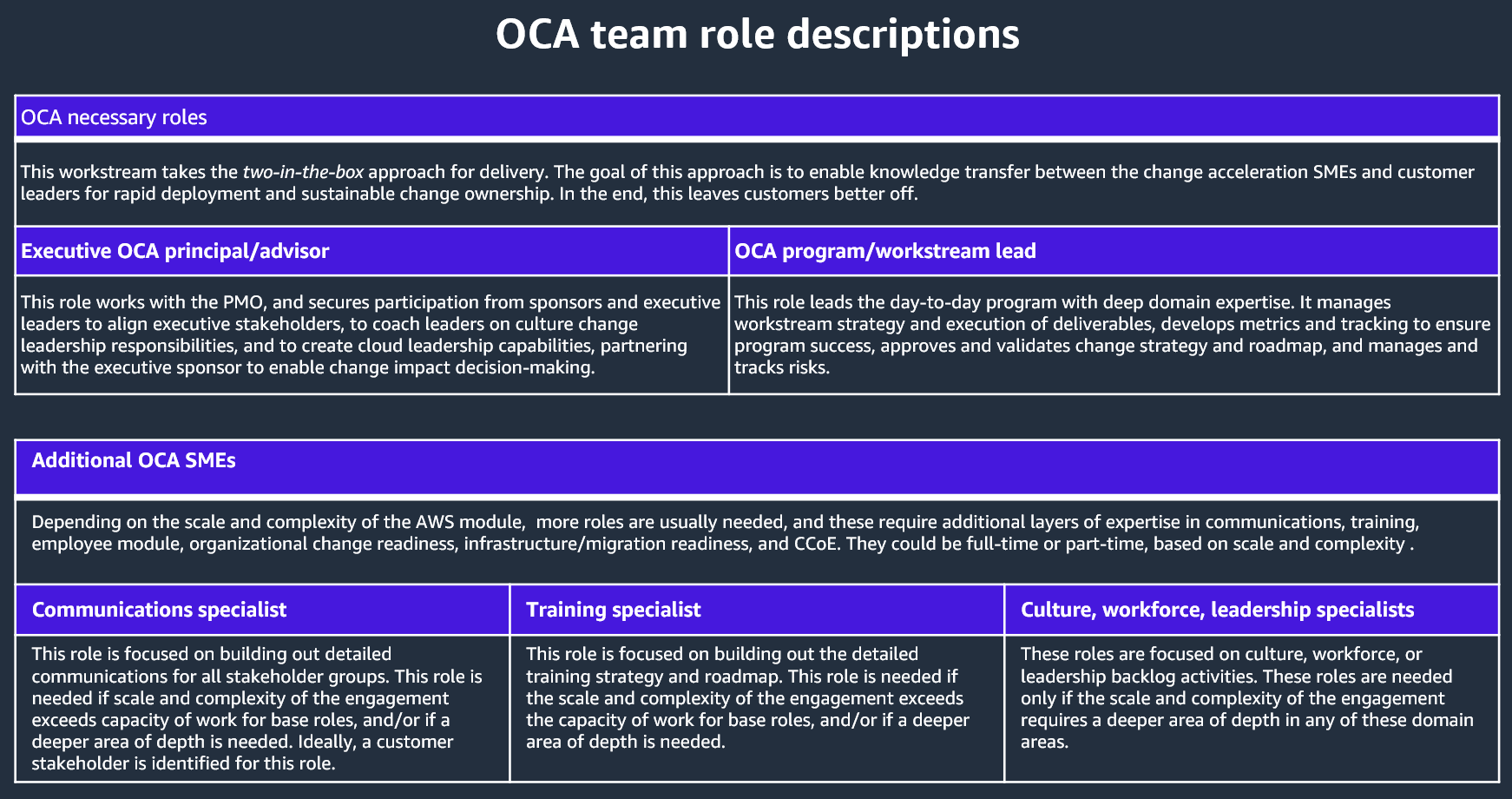

Ejemplos de descripciones de funciones de OCA.

Estas funciones y responsabilidades pueden incluir las siguientes.

Funciones necesarias de la OCA:

  • Director/asesor ejecutivo de la OCA: trabaja con la PMO y asegura la participación de patrocinadores y líderes ejecutivos para alinear a las partes interesadas de los ejecutivos, capacitar a los líderes sobre las responsabilidades de liderazgo que cambian la cultura y crear capacidades de liderazgo en la nube, colaborando con el patrocinador ejecutivo para permitir la toma de decisiones sobre el impacto del cambio.

  • Líder de la OCA: program/workstream dirige el day-to-day programa con una amplia experiencia en el campo. Gestiona la estrategia del flujo de trabajo y la ejecución de los resultados, desarrolla métricas y el seguimiento para garantizar el éxito del programa, aprueba y valida la estrategia y la hoja de ruta de cambios, y gestiona y realiza un seguimiento de los riesgos.

SMEsOCA adicional:

  • Especialista en comunicaciones: crea comunicaciones detalladas para todos los grupos de partes interesadas. Esta función es necesaria si la escala y la complejidad del compromiso superan la capacidad de trabajo para las funciones básicas o si se necesita un área de profundidad más profunda. Lo ideal sería identificar a un cliente interesado para este puesto.

  • Especialista en formación: desarrolla la estrategia y la hoja de ruta detalladas de la formación. Esta función es necesaria si la escala y la complejidad del compromiso superan la capacidad de trabajo para las funciones básicas o si se necesita un área de profundidad más profunda.

  • Especialistas en cultura, fuerza laboral y liderazgo: estas funciones se centran en la cultura, la fuerza laboral o las actividades de liderazgo acumuladas. Solo son necesarios si la escala y la complejidad del compromiso requieren un área de profundidad más profunda en cualquiera de estas áreas de dominio.

Defina las funciones de la OCA en su organización

Defina las responsabilidades de alto nivel de las funciones de OCA relevantes en su organización, como en el siguiente ejemplo.

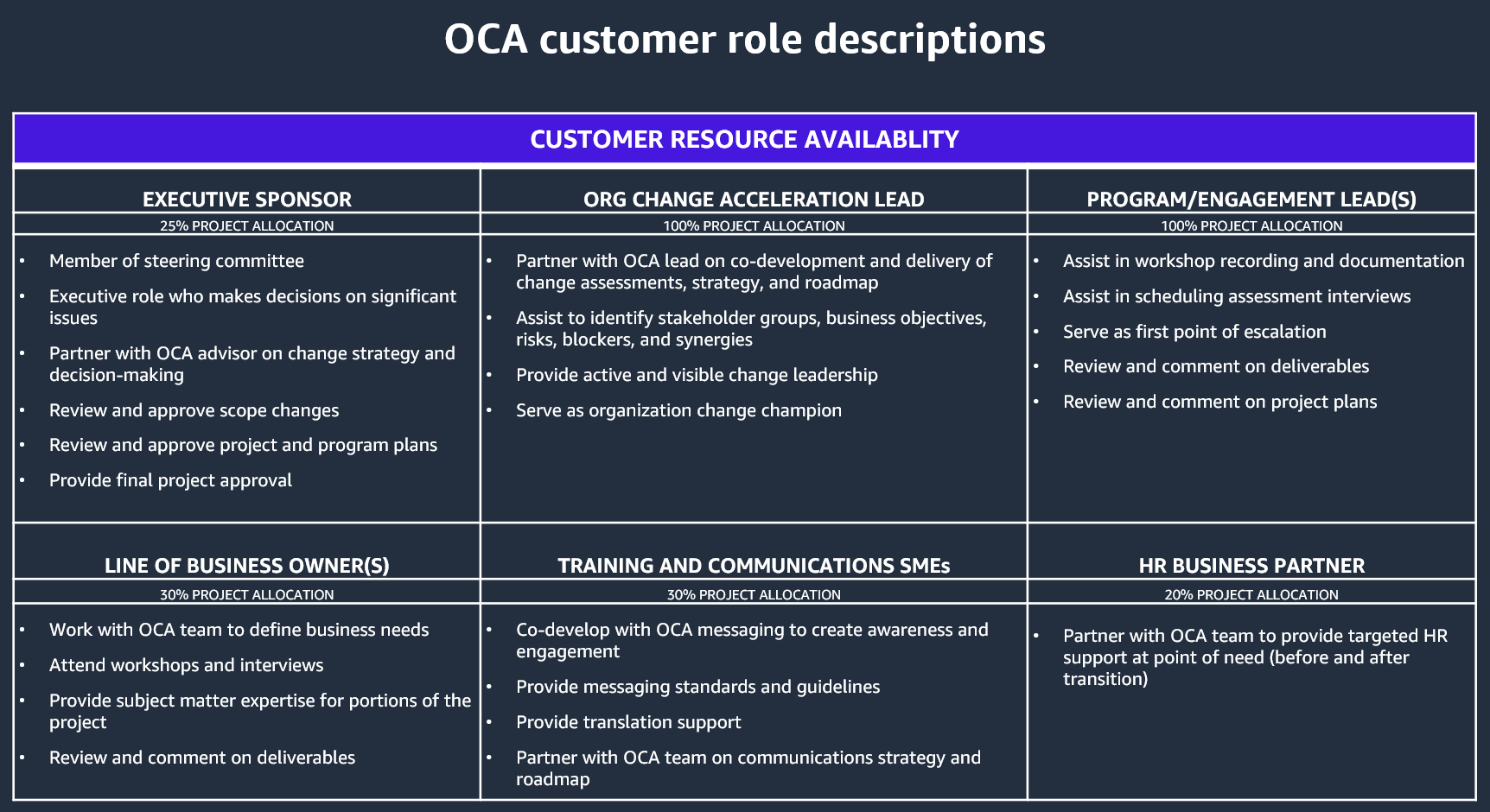

Ejemplos de descripciones de puestos de trabajo y recursos de un cliente para un proyecto de OCA.

Estas funciones y compromisos de tiempo pueden incluir lo siguiente.

Patrocinador ejecutivo (25%)

  • Miembro del comité directivo

  • Función ejecutiva que toma decisiones sobre cuestiones importantes

  • Colabore con el asesor de la OCA en la estrategia de cambio y la toma de decisiones

  • Revise y apruebe los cambios de alcance

  • Revise y apruebe los planes de proyectos y programas

  • Proporcione la aprobación final del proyecto

Líder en la aceleración del cambio organizacional (100%)

  • Asóciese con OCA Lead en el desarrollo conjunto y la entrega de las evaluaciones del cambio, la estrategia y la hoja de ruta

  • Ayude a identificar los grupos de partes interesadas, los objetivos empresariales, los riesgos, los obstáculos y las sinergias

  • Proporcione un liderazgo de cambio activo y visible

  • Sirva como defensor del cambio organizacional

Líder (es) del programa/participación (100%)

  • Ayudar en la grabación y documentación del taller

  • Ayudar a programar las entrevistas de evaluación

  • Sirve como primer punto de escalada

  • Revise y comente los resultados

  • Revise y comente los planes del proyecto

Propietario (es) de la línea de negocio (50%)

  • Trabaje con el equipo de OCA para definir las necesidades comerciales

  • Asista a talleres y entrevistas

  • Proporcione experiencia en la materia para partes del proyecto

  • Revise y comente los resultados

Formación y comunicaciones SMEs (30%)

  • Desarrolle mensajes en colaboración con OCA para crear conciencia y participación

  • Proporcione normas y pautas de mensajería

  • Proporcione soporte de traducción

  • Asóciese con el equipo de OCA en la estrategia y la hoja de ruta de comunicación

Socio comercial de RRHH (20%)

  • Asóciese con el equipo de OCA para brindar apoyo de recursos humanos específico en el momento en que lo necesite (antes y después de la transición)

Defina la estrategia de identificación y mitigación de riesgos

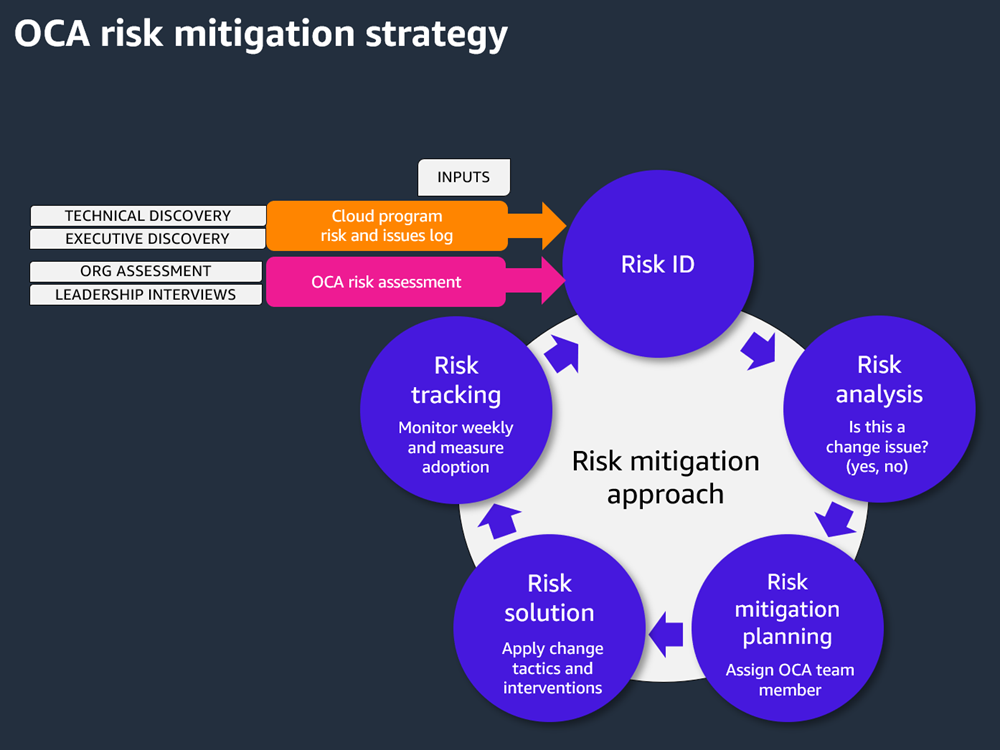

Desarrolle una estrategia para la identificación continua de las personas y modifique los riesgos que pueden impedir la estrategia de la nube y la generación de valor. Esta estrategia debe tener la capacidad de generar información amplia sobre los posibles riesgos, así como de contar con mecanismos ágiles para el análisis, la planificación, la mitigación y el seguimiento de los riesgos. El siguiente diagrama proporciona un ejemplo.

El objetivo de la estrategia y el plan de mitigación de riesgos es garantizar un proceso fluido para gestionar el estado, los problemas y las escalaciones y resolver los conflictos de manera oportuna.

Evaluaciones de riesgos de cambio y soluciones de cambio específicas para un proyecto de OCA.

Las evaluaciones del riesgo de cambio guían las actividades de cambio y detallan el plan de cambio para ayudar a garantizar que las soluciones de cambio se dirijan hacia donde se necesitan y hacia donde generarán el mayor impacto. Las soluciones de cambio específicas permiten a OCA influir en las audiencias adecuadas, en el momento adecuado y de la manera correcta.

Desarrolle un RACI para OCA

Por último, defina las responsabilidades y responsabilidades específicas de las principales capacidades de aceleración del cambio organizacional, tanto para el cliente como para. AWS Este es un ejemplo de matriz responsable, responsable, consultada e informada (RACI).

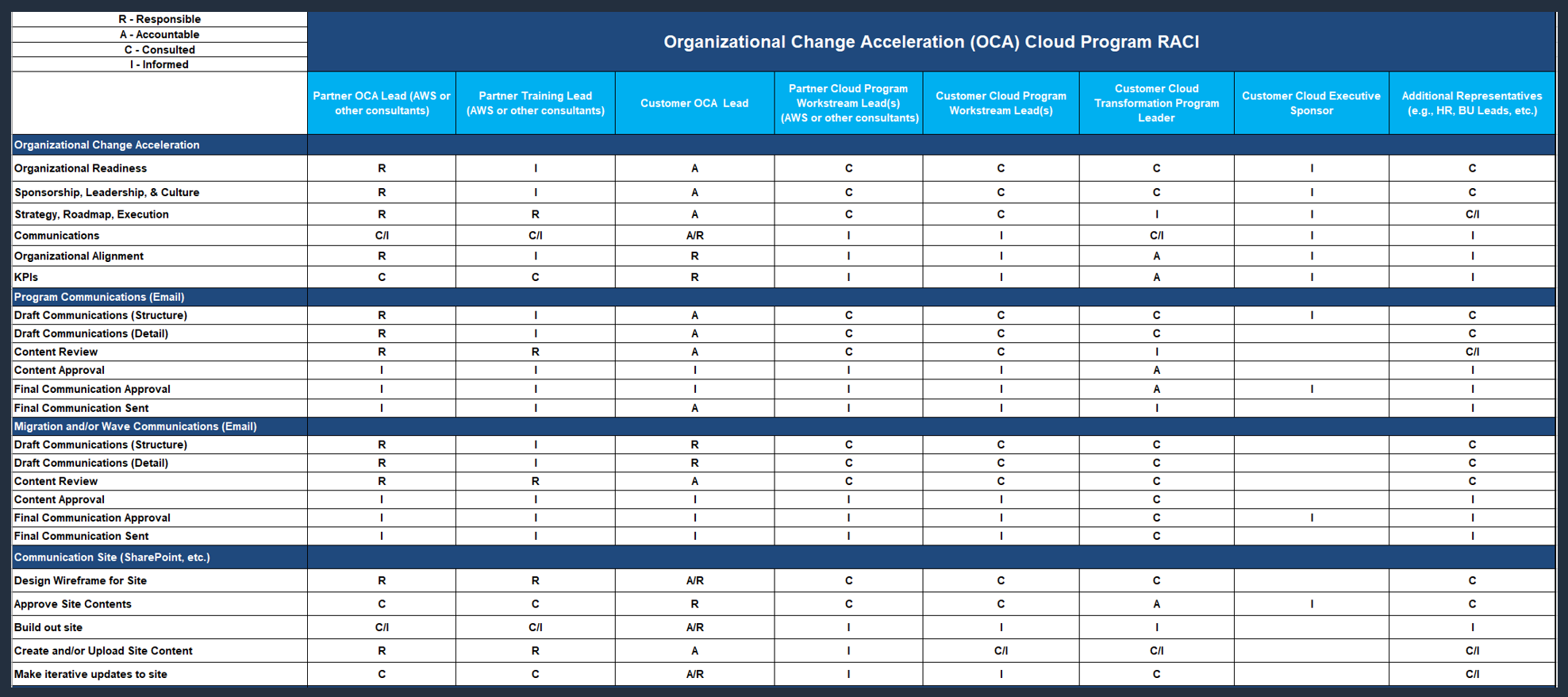

Ejemplo de matriz RACI para un proyecto OCA.

Preguntas frecuentes

P: ¿Quién debería participar en la gobernanza del programa?

R. Los patrocinadores ejecutivos, el líder del proyecto o programa, el líder del cambio, los proveedores de servicios internos (por ejemplo, de comunicaciones, capacitación/aprendizaje y recursos humanos, si tienen una función en el apoyo a la iniciativa de cambio).

P: ¿Cuáles son las aportaciones a esta actividad?

R. El estatuto del proyecto, el argumento empresarial, las aportaciones del comité directivo, el equipo directivo de la nube y cualquier resultado de la evaluación de la nube (por ejemplo, las evaluaciones de preparación para la migración o de madurez de la nube).

P: ¿Cuáles son los resultados de esta actividad?

R. Una plantilla de informes de estado, procesos de presentación de informes, organigramas del equipo del proyecto, una matriz de decisiones y un RACI.

P: ¿Cuándo debe realizarse la actividad?

R. La estructura de gobierno de la OCA debe establecerse al principio de la iniciativa y permanecer en su lugar hasta la finalización del proyecto. A medida que el equipo se expande o se contrae, los líderes del programa deben definir y aprobar las nuevas funciones. Cuando se producen cambios en el equipo, los organigramas deben actualizarse y esos cambios deben comunicarse en todo el programa.

Pasos adicionales

  1. Revise la estructura y los procesos de gobierno de la nube, como el Centro de Excelencia (CCoE) de la nube, la oficina de administración de programas o la oficina de administración de transformaciones.

  2. Determine la integración de OCA en las estructuras y los procesos de gobierno de la nube.

  3. Desarrolle la estrategia, el proceso y las herramientas de la OCA para la gestión de riesgos.

  4. Integre el proceso de gestión de riesgos de la OCA con el proceso de gestión de riesgos a nivel de programa.

  5. Desarrolle procesos de informes de estado.
