服務層級
如果您使用庫存中百分比來管理庫存層級,您可以使用此政策設定來驅動目標庫存層級和補充的計算。
輸入和預設值
對於 sl 政策,供應規劃需要下列欄位。如果這些欄位是空的,預設值會設為 null,而應用程式會擲回例外狀況。
| 所需資料 | 實體 | 欄位 | Value | 備註 |
|---|---|---|---|---|
|
庫存政策 |
inventory_policy |
ss_policy |
sl |
服務層級縮寫為 sl。 > |
|
庫存政策 |
inventory_policy |
target_sl |
百分比值 |
例如,0.8 > |
|
預測 |
預測 |
NA |
NA |
平均或預測數量。 > |
|
前置時間 |
transportation_lane |
NA |
NA |
從來源位置到目的地的前置時間。 |
|
前置時間 |
vendor_lead_time |
NA |
NA |
從廠商到目的地位置的前置時間。 |
|
採購排程或廠商排程 |
sourcing_schedule 和 sourcing_schedule_details |
NA |
NA |
定義廠商接受訂單的行事曆或天數。 |
計算目標庫存層級
目標庫存位置 (TIP) 用於服務層級 (sl) 庫存政策。TIP 代表指定日期所需的庫存位置。TIP 包含現有庫存和訂單庫存。服務層級政策所需的輸入為預測、前置時間、來源排程 (加上來源排程詳細資訊),以及服務層級的組態。
TIP 是以預測分佈為基礎。Supply Planning 會套用關鍵比率 (CR 或 service_level) 來預測分佈、計算需求,並加總要涵蓋的天數。下列列出將關鍵比率 (服務層級) 套用至預測分佈的可用方法。

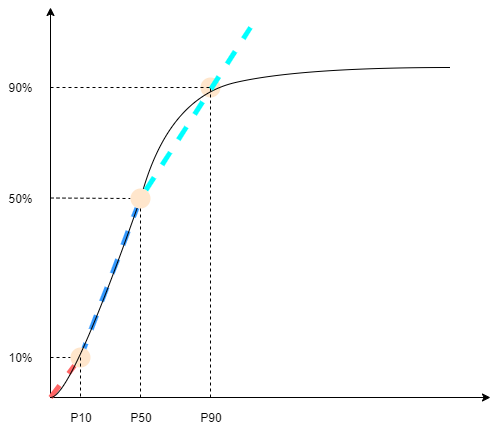

首先,供應規劃會使用線性插補,將 CR 套用至預測 (P10/P50/P90) 中的分佈。
Supply Planning 使用 P10 for target_sl=0.1、P50 for target_sl=0.5 和 P90 for target_sl=0.9。對於預測實體中不存在的百分位數,供應規劃使用線性插補方法。Supply Planning 會根據 P10/P50/P90 計算其他百分位數的需求預測。以下是運算 P40 (target_sl=0.4) 和 P75 (target_sl=0.75) 的公式:P40=50−1040−10 ×(P50−P10)+P10 P75=90−5075−50 ×(P90−P50)+P50
當供應規劃取得需求時,需求總和為使用任意總和天數來涵蓋。涵蓋的天數從即將到來的交付日期開始,直到即將到來的交付日期之後的交付日期為止。

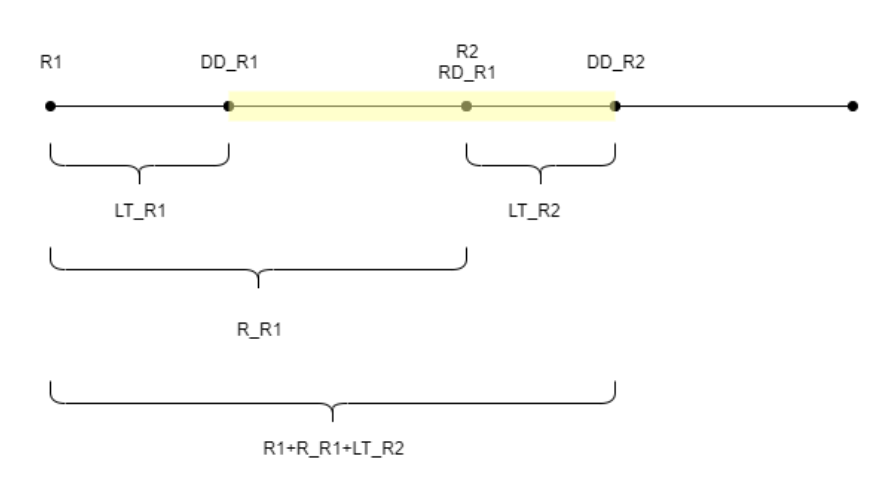

如上圖所示,黃色期間是要涵蓋的天數。要涵蓋的開始日期不會從規劃期間的第一天開始。原因是供應規劃沒有訂購無法涵蓋的天數。Supply Planning 假設所有損失的銷售都無法復原。R1:根據來源排程的第一個檢閱日期。R2:根據來源排程的第二個檢閱日期。LT_R1:在 R1 上下訂單的前置時間。LT_R2:在 R2 上下訂單的前置時間。R_R1:根據來源排程的檢閱期間。RD_R1:R1 之後的第一個檢閱日期,等於 R1+R_R1。DD_R1:如果提交訂單是 R1;DD_R1 = R1 + LT_R1,則為交付日期。DD_R2:如果提交訂單位於 R2;DD_R2 = R2 + LT_R2,則為交付日期。

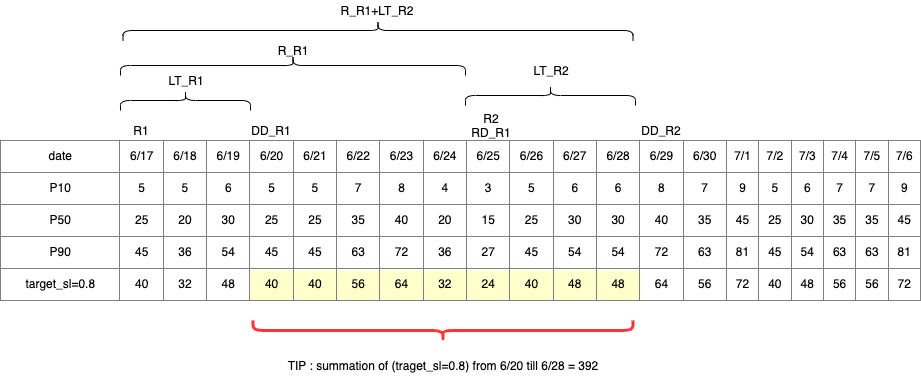

下列範例顯示 TIP 運算。
計算重新排序數量
sl 重新排序數量計算的輸入是目標庫存層級和目前的庫存層級。如果庫存層級記錄遺失,供應規劃會擲回例外狀況。
重新排序數量是目標庫存位置與目前庫存層級之間的差異。如果目前的庫存位置高於目標庫存位置,則重新排序數量會設為 0。
