クラウド移行ファクトリーのワークフロー

クラウド移行ファクトリーには、次の図に示すように、移行前、移行実装、移行後の 3 つのフェーズを含む定義済みのプロセスが用意されています。

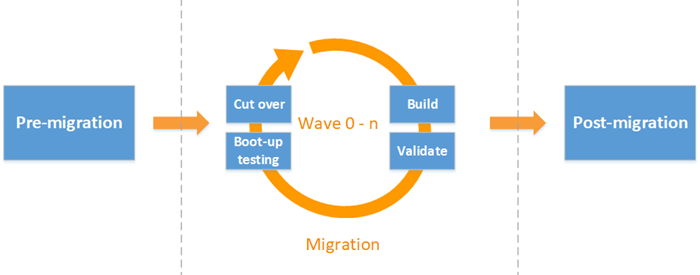

The Cloud Migration Factory workflow

移行前フェーズでは、移行チームが実装環境の準備を担当します。これには、クラウド移行ファクトリーのデプロイ、移行実行サーバーの構築、セットアップが含まれます AWS Application Migration Service。

移行実装フェーズでは、移行チームは移行プロセスを自動化する定義済みのタスクを実行する責任があります。これらのタスクには以下が含まれます。

  • 前提条件の検証

  • 特定のウェーブのソースマシンへのレプリケーションエージェントのプッシュ

  • レプリケーションステータスの検証

  • 起動テストのためのサーバーの起動

  • アプリケーションカットオーバー期間のスケジュール

移行タスクはウェーブに分けてスケジュールされます。各ウェーブは、同じカットオーバー日を持つアプリケーションとサーバーのグループで構成されます。次の図に示すように、各ウェーブは事前に定義された期間内に完了する必要があります。たとえば、表示されている 3 週間の期間では、第 1 週がビルド段階、第 2 週が検証と起動テストの段階、第 3 週がカットオーバー段階です。すべてのウェーブが並行して進みます。

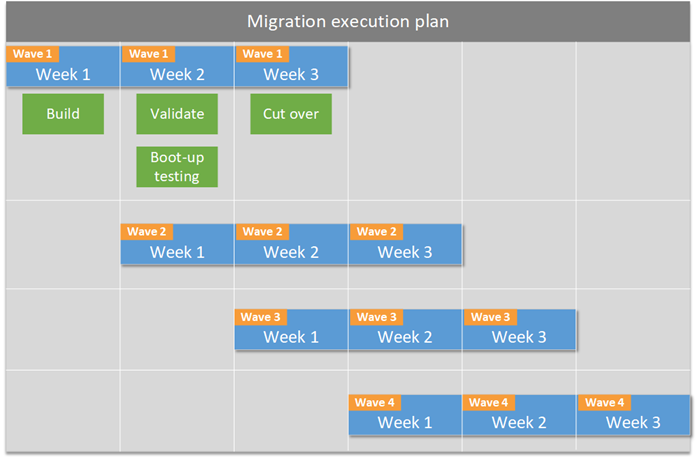

Scheduling migrations in waves with Cloud Migration Factory

移行後のタスクは、具体的な移行シナリオと要件によって異なります。これらのタスクには、ソース CMDB からのサーバーの削除、ソースマシンの廃止、ターゲットの Amazon Elastic Compute Cloud (Amazon EC2) インスタンスのパフォーマンスの最適化などが含まれます。
