Verbessern Ihres Workloads - AWS Well-Architected Tool

Verbessern Ihres Workloads

Zum jetzigen Zeitpunkt haben Sie sich auf das WAFR vorbereitet, eine Überprüfung durchgeführt und Ihren Workload anhand bewährter AWS-Verfahren bewertet.

In den Ergebnissen des WAFR werden architekturbedingte Risiken auf der Grundlage der bei der Überprüfung erfassten Antworten identifiziert. Diese Risiken werden in Probleme mit hohem Risiko (High Risk Issues, HRI) und Probleme mit mittlerem Risiko (Medium Risk Issues, MRI) eingeteilt.

In der letzten Phase erstellen Sie einen Verbesserungsplan. Dies umfasst die Erstellung einer Liste von Risiken, das Verständnis ihrer Auswirkungen auf Ihr Unternehmen, die Ermittlung von Lösungen und die Implementierung dieser Lösungen gemäß den Prioritäten Ihrer Organisation.

Die folgenden Abschnitte enthalten detaillierte Anweisungen zum Prozess zur Workload-Verbesserung:

  • Ermitteln und Verstehen von Risiken

  • Festlegen präskriptiver Lösungen

  • Priorisieren von Verbesserungen

  • Implementieren und Verfolgen von Verbesserungen

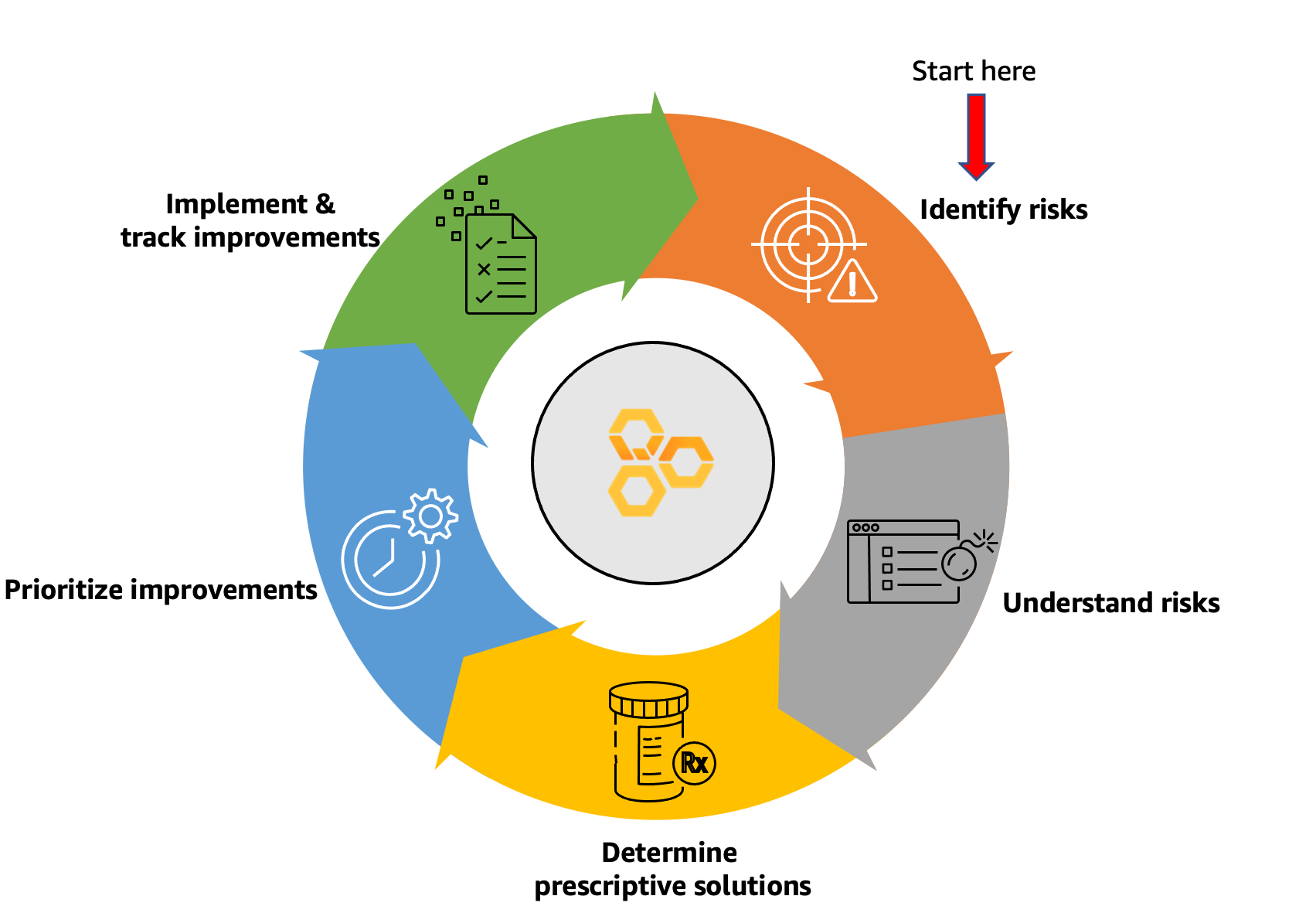

Der folgende Zyklus zeigt die wichtigsten Schritte in der Phase der Verbesserung des WAFR.

Verbesserungszyklus

Zeitplan nach dem WAFR

Einen Tag nach WAFR:

  1. Erstellen Sie zur Übersicht eine E-Mail mit dem Verbesserungsplan und fassen Sie Folgendes zusammen:

    • An der Überprüfung beteiligte Personen

    • Wichtige Erkenntnisse

    • Zeitplan für die nächsten Schritte

  2. Fügen Sie den Verbesserungsplan bei.

  3. Richten Sie die Teams auf die Planung aus.

Zwei bis drei Tage nach WAFR:

  1. Organisieren Sie ein Treffen zur HRI-Priorisierung und priorisieren Sie HRIs:

    • Nach Aufwand

    • Nach Auswirkungen

    • Mit den für die Workloads verantwortlichen Teams

  2. Arbeiten Sie gemeinsam an dem, was für das Unternehmen wirklich wichtig ist.

Eine Woche nach WAFR:

  1. Beginnen Sie mit dem Verbesserungsplan.

  2. Beachten Sie die folgenden Empfehlungen:

    • Dauer: 90 oder 180 Tage

    • Ermitteln Sie prioritäre HRIs.

    • Entwickeln Sie Gegenmaßnahmen für jedes Risiko.

    • Versuchen Sie eine optimale Gestaltung von Initiativen zur Lösung mehrerer HRIs.

Routineaufgaben:

  1. Legen Sie einen Zeitplan für Folgebesprechungen zum Verbesserungsplan fest.

  2. Überprüfen Sie die zur Verbesserung des Workloads zu ergreifenden Maßnahmen.

  3. Beachten Sie die folgenden Empfehlungen:

    • Legen Sie die Erwartungen der Teilnehmer fest.

    • Senden Sie Links zu WA-Fragen an die Teilnehmer.

    • Führen Sie Folgeprüfungen durch.
