Migrationsprozess
Nicht jedes Unternehmen, das eine Migrationsstrategie implementiert, überträgt dazu alle seine Daten gleichzeitig in die Cloud. Tatsächlich verfolgen viele Unternehmen bei der Cloud-Migration einen iterativen Ansatz, der sich sowohl an den geschäftlichen als auch an den technischen Anforderungen orientiert. Weitere Informationen zu den Bereitstellungsoptionen finden Sie unter Migration vor Ort zur Cloud
Wenn Sie bereit sind, Ihre Daten von Teradata Vantage in einer lokalen Umgebung zu Teradata VantageCloud Enterprise auf AWS zu migrieren, können Sie das Teradata-Migrationsframework als Leitfaden für jeden Schritt des Prozesses verwenden. Das Framework deckt den gesamten Zeitraum einer Cloud-Migration ab — vom Design bis zur Inbetriebnahme, von der Teradata-Plattform bis zum Ökosystem, das sich mit ihr verbindet. Das Framework bietet Anleitungen für interne und externe Teams und bietet Ihnen eine zuverlässige, schnelle und effektive Roadmap für die Migration zu den Cloud-Angeboten von Teradata und deren Nutzung.

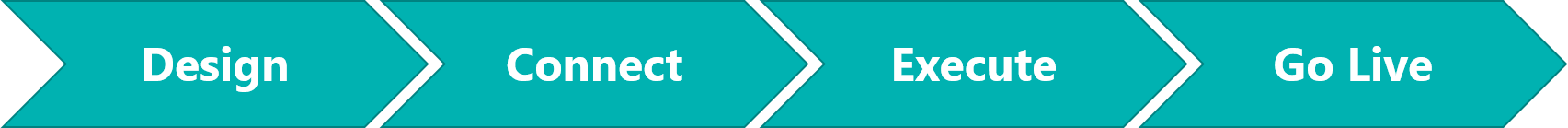

Das folgende Diagramm zeigt die Framework-Phasen, die Sie zur Planung Ihrer Migration verwenden können.
Design
Die Ziele der Entwurfsphase bestehen darin, festzustellen, ob Sie für die Migration bereit sind, und eine Einigung mit Ihren Stakeholdern über einen gemeinsamen Migrationsansatz zu erzielen. Diese Phase besteht aus den folgenden Phasen:
-
Initiieren — Legen Sie die Erwartungen der Stakeholder fest.
-
Beurteilen — Führen Sie eine Bewertung auf hoher Ebene durch.
-
Entwurfslösung — Führen Sie eine detaillierte Bewertung, einen Entwurf und eine Vorgehensweise durch.
Wir empfehlen Ihnen, während der Entwurfsphase die folgenden Rollen zu übernehmen, um Ihre Meinung zu den Anforderungen zu äußern:
-
Ihr Projektsponsor und Geschäftsanwender
-
Ihr Datenanalyse-Architekt und Ökosystem-Architekt
-
Ihr Architekt für Informationssicherheit
-
Ihr Data Warehouse-Leiter
-
Ihr Testleiter
Dies sind einige der Rollen bei Teradata, die an der Entwurfsphase beteiligt sind und die Diskussionen über die Anforderungen leiten werden:
-
Das Teradata-Kundenbetreuungsteam
-
Teradata-Lösungsingenieur
-
Teradata Cloud-Architekt
Am Ende der Entwurfsphase stehen Ihnen detaillierte Architekturdiagramme, ein allgemeiner Zeitplan und eine erste Liste kritischer Abhängigkeiten und Risiken zur Verfügung. Sie werden auch eine Einigung über den allgemeinen Migrationsansatz erzielen.
Verbinden
Die Ziele der Connect-Phase bestehen darin, Ihre Migrationsbereitschaft zu bestätigen, Ihre Cloud-Instanz oder -Instanzen bereitzustellen und einen detaillierten Plan auszuarbeiten. Die Connect-Phase besteht aus den folgenden Phasen:
-
Teststrategie und Erfolgskriterien — Definieren Sie, wie Erfolg aussieht.
-
Onboarding — Stellen Sie Ihre Cloud-Instanz (en) bereit und implementieren Sie sie.
-
Implementierungspläne — Definieren Sie einen detaillierten Implementierungsplan.
Wir empfehlen Ihnen, diese Rollen während der Connect-Phase zu übernehmen, um Beiträge zur detaillierten Planung zu leisten:
-
Ihr Projektsponsor und Geschäftsanwender
-
Ihr Datenanalyse-Architekt und Ökosystem-Architekt
-
Ihr Architekt für Informationssicherheit
-
Ihr Data Warehouse-Leiter
-
Ihr IT-Leiter für Bereiche wie Firewalls und Netzwerkkonnektivität
-
Ihr Testleiter
-
Ihr Projektmanager
Dies sind einige der Teradata-Rollen, die an der Connect-Phase beteiligt sind und die Diskussionen über die Anforderungen leiten werden:
-
Teradata Solution Engineer
-
Teradata Cloud-Architekt
-
Teradata Service Experience Manager
-
Teradata Cloud-Bereitstellungsteam
-
Die Teradata Cloud-Supportteams
-
Teradata-Projektmanager
-
Berater für Teradata-Migration
-
Implementierungsmanager für Teradata Cloud
Am Ende der Connect-Phase verfügen Sie über eine Teststrategie, eine bereitgestellte Cloud-Instanz, einen detaillierten Implementierungsplan und eine Vereinbarung, dass Sie bereit sind, mit der Implementierung Ihres Migrationsplans zu beginnen.
Execute
Die Ziele der Ausführungsphase bestehen darin, eine Umgebung vorzubereiten, die Ihre Tests unterstützt, alle Tests vor der Migration abzuschließen und den Migrationsplan auszuführen. Diese Phase besteht aus den folgenden Phasen:
-
Konvertieren — Migrieren Sie Testdaten in die Cloud-Systeme und konvertieren Sie, falls erforderlich, and/or Business Intelligence (BI) -Workloads (ETL), um sie zu extrahieren, zu transformieren und zu laden.
-
Validieren Sie die Plattform und das Ökosystem — Regressionstests für alle konvertierten and/or ETL-BI-Workloads, testen Sie Teradata- und Drittanbieteranwendungen und führen Sie Leistungstests durch.
-
Daten migrieren, validieren catch abrufen — Führen Sie einen detaillierten Migrationsplan aus.
Wir empfehlen Ihnen, diese Rollen während der Ausführungsphase zu übernehmen, um die Migration abzuschließen:
-
Ihr Projektsponsor und Geschäftsanwender
-
Ihr Data Warehouse-Leiter
-
Ihre ETL- und BI-Leads
-
Ihr Testleiter und Ihre Testteams
-
Ihre IT-Leiter für Bereiche wie Firewalls und Netzwerkkonnektivität
-
Ihr Projektmanager
Dies sind einige der Teradata-Rollen, die an der Ausführungsphase beteiligt sind:
-
Berater für Teradata Migration
-
Teradata Service Experience Manager
-
Die Teradata Cloud-Supportteams
-
Teradata-Projektmanager
-
Berater für Teradata-Migration
-
Implementierungsmanager für Teradata Cloud
Am Ende der Ausführungsphase wird Ihre lokale Teradata-Umgebung in VantageCloud Teradata Enterprise auf AWS live geschaltet.
Gehen Sie live
Die Ziele der Go-Live-Phase sind die Optimierung des Cloud-Systems und der Übergang zum operativen Support. Die Go-Live-Phase besteht aus den folgenden Phasen:
-
Optimieren — Schließen Sie das Workload-Management und andere Arbeiten nach der Migration ab.
-
Übergang — Vollständiger Übergang zu operativen Support-Teams.
Wir empfehlen Ihnen, diese Rollen während der Go-Live-Phase zu übernehmen:
-
Ihr Data Warehouse-Leiter
-
Ihr IT-Leiter für Bereiche wie Firewalls und Netzwerkkonnektivität
-
Ihr Testleiter
-
Ihr Projektmanager
Dies sind einige der Teradata-Rollen, die an der Go-Live-Phase beteiligt sind:
-
Teradata Service Experience Manager
-
Die Teradata Cloud-Supportteams
-
Teradata-Projektmanager
-
Implementierungsmanager für Teradata Cloud
Am Ende der Go-Live-Phase wird Ihr Teradata VantageCloud Enterprise-System auf AWS live geschaltet, der laufende Betriebssupport wird eingeleitet und die Aktivitäten nach der Migration werden abgeschlossen.
